Een change management plan maken
Geert Barandat · bijgewerkt op 26 september 2026
Een change management plan legt vast wat er voor welke groep moet veranderen, wanneer, en hoe je weet dat het blijft. Het is geen projectplan met een hoofdstuk over mensen. Het volgt de mensen, niet de opleveringen.
Een projectplan met een ander onderwerp
Een projectplan volgt wat er gebouwd wordt. Een changeplan volgt wie er nadien anders werkt. Ze delen een tijdlijn, en vaak dezelfde go-live. Maar voor het project is de go-live het einde. Voor de verandering ligt hij ergens in het midden.
Dus plan je in groepen, niet in opleveringen. Het planningsteam start in maart met de nieuwe tool. De nachtdienst volgt in mei, als de eerste problemen eruit zijn. De teamleiders dragen het vanaf juni. Elke groep heeft een eigen aanloop, een eigen piek en een eigen moment waarop de nieuwe manier zonder jou moet blijven staan.
Wat erin hoort
Een change management plan bevat een reeks deelplannen, elk als een band op dezelfde tijdlijn: mensen en middelen, sponsors, betrokkenheid, communicatie, leren, meten en opbrengst, borging. Niet elke verandering vult ze allemaal. Een kleine verandering in één team vult er misschien twee. Waar het om gaat, is dat ze samen staan, zodat je ziet waar ze botsen. Tussen de banden staan drie soorten markeringen. Mijlpalen zeggen wat er op een datum waar moet zijn. Meetpunten zeggen wanneer je kijkt of het werkt, en hoe. Afhankelijkheden zeggen wat niet kan starten voor iets anders klaar is: de boodschap van de sponsor voor de opleiding, de opleiding voor de nieuwe tool opengaat.
Klik om te vergroten
Plan het moment, niet alleen de activiteit
De meeste changeplannen zetten de juiste activiteiten op het verkeerde moment. Een opleiding drie maanden voor de go-live is vergeten tegen dat ze telt. Een boodschap in de week van de jaarafsluiting leest niemand. De vraag is dus niet alleen wat je doet. Het is wanneer een groep het kan opnemen.
Daarom beweegt een groep in golven. De innovators en early adopters gaan eerst. De vroege meerderheid volgt als ze gezien heeft dat zij erdoor gekomen zijn, de late meerderheid daarna. De behoudende groep komt als laatste, en meestal met een reden. Elke golf krijgt zijn eigen mijlpaal in het plan, in plaats van één datum voor iedereen.
Het eindigt als het gedrag blijft
Een changeplan dat stopt bij de go-live, stopt te vroeg. Het laatste deel is borging: per nieuw gedrag wie het draagt en hoe je ziet dat het blijft. Het plan sluit met een afrondingsmijlpaal. Op die dag gaat de opvolging verder. Elk gedrag houdt zijn meetpunt en zijn ritme, zodat wie daarna kijkt op dezelfde manier meet.
Een plan dat meebeweegt met wat je hoort
De eerste versie van je plan is een inschatting. Dat is geen probleem, zolang ze kan veranderen. Als de change agents terugkomen met iets anders, beweegt het plan mee. Een plan dat één keer geschreven en weggelegd wordt, is een foto van wat je in week één dacht.
In Cohentis bouw je het plan uit je werk

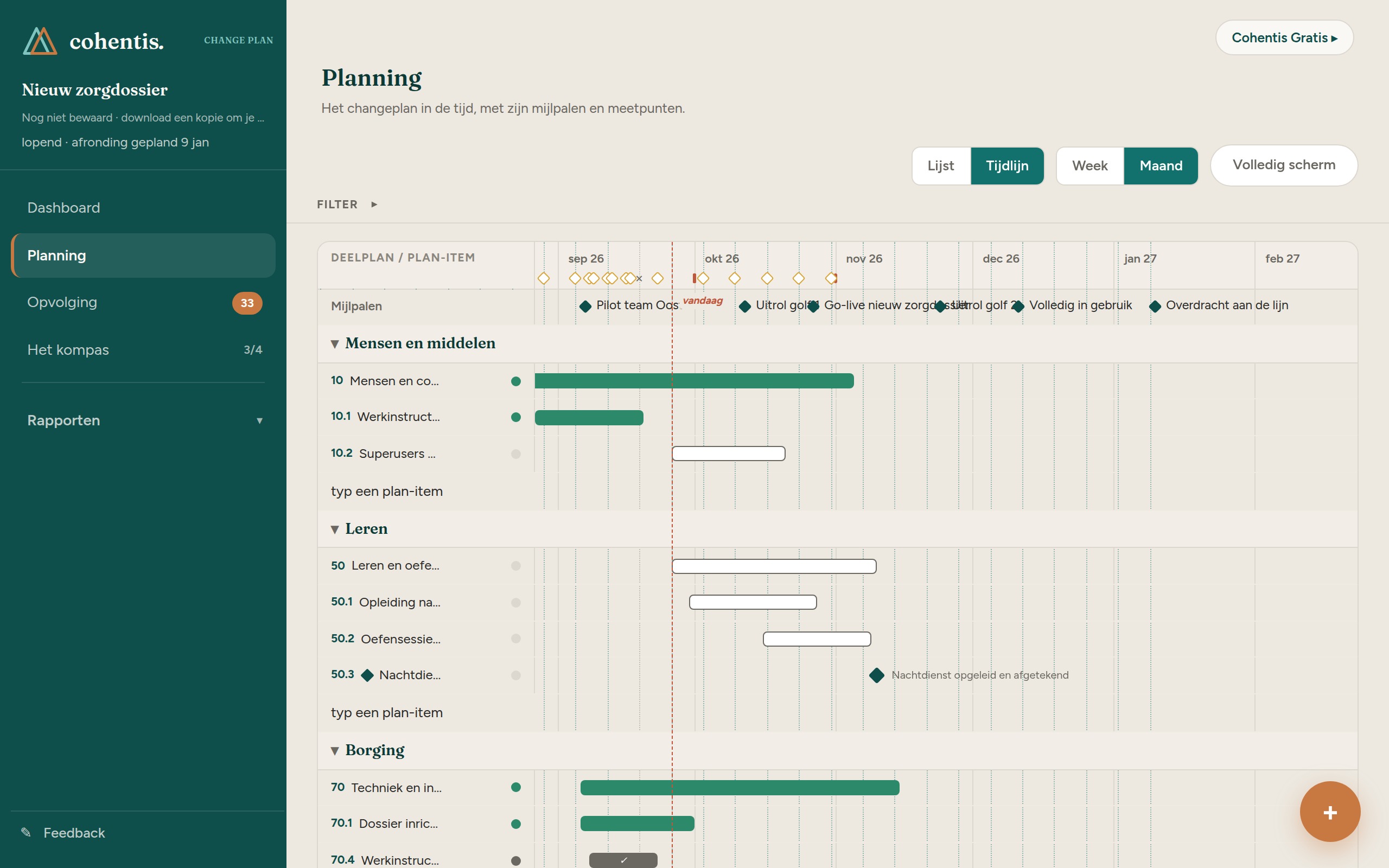

Klik om te vergroten

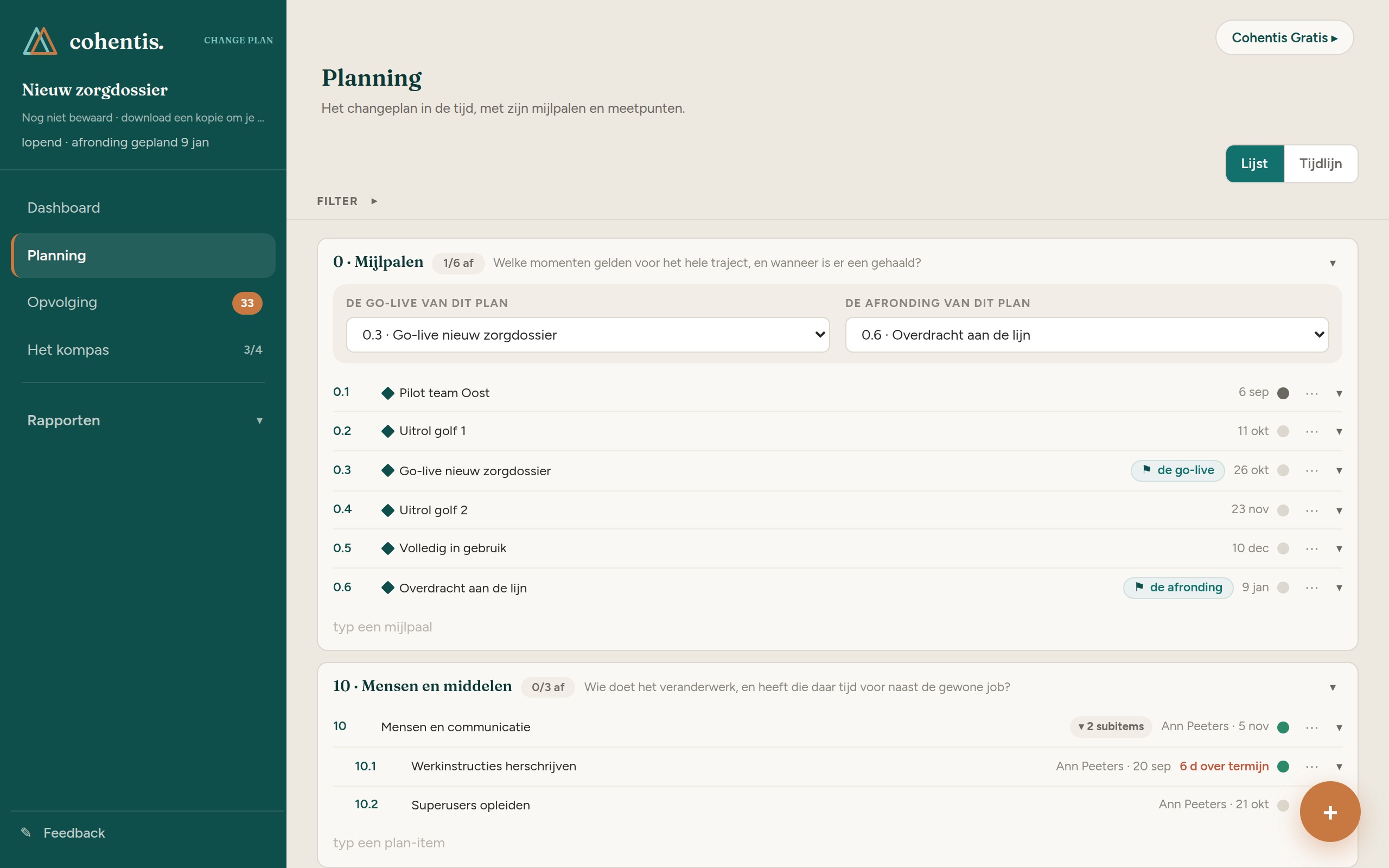

Je planning staat als een lijst. Elk deelplan bevat zijn plan-items, genummerd en genest: 10, 10.1, 10.2. De mijlpalen hebben een eigen band, en je kiest welke de go-live van het plan is en welke de afronding. Hetzelfde werk ligt op een tijdlijn, met één band per deelplan. Wijs een balk aan en je ziet waar hij van afhangt.
Meetpunten hangen aan het werk waar ze bij horen. Wijkt een meting af van wat je verwachtte, dan zegt je dashboard het en brengt het je meteen naar het plan-item. De groepen komen uit je stakeholdermap, dus elk plan-item draagt namen die je al kent.
Het plan sluit met borging: per gedrag wie het draagt, en een meetpunt dat toont of het blijft. En loopt je verandering binnen een portfolio, dan gaat je werkbestand naar het portfolio, dat er een momentopname van maakt. Zo ziet het portfolio wat er bij wie landt, en wanneer.
Veelgestelde vragen
Wat is een change management plan?
Een change management plan legt vast wat er voor welke groep moet veranderen, wanneer, en hoe je weet dat het blijft. Het volgt de mensen, niet de opleveringen.
Welke deelplannen horen in een changeplan?
Deelplannen voor mensen en middelen, sponsors, betrokkenheid, communicatie, leren, meten en borging, elk als een band op één tijdlijn. Daartussen staan mijlpalen, meetpunten en afhankelijkheden. En per groep het moment waarop ze beweegt, in golven in plaats van één datum voor iedereen.
Wat is het verschil tussen een changeplan en een projectplan?
Een projectplan volgt wat er gebouwd wordt en eindigt bij de go-live. Een changeplan volgt welke groepen anders werken, en eindigt als het nieuwe gedrag vanzelf blijft staan.
